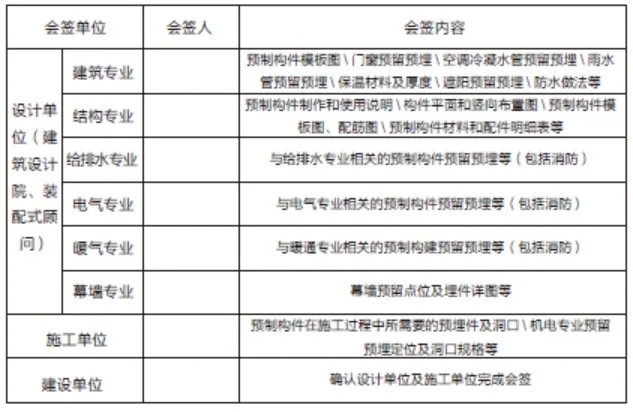

構件詳圖分為施工圖設計構件詳圖和加工制作詳圖兩個階段。根據《建筑工程設計文件編制深度規定》(2016)的規定,兩個階段詳圖深度要求如下: ★ 結構施工圖深度: 預制構件明細表或索引圖; 預制構件制作和安裝施工的設計說明; 預制構件模板圖和配筋圖; 預制構件連接計算和連接構造大樣圖; 預制構件安裝大樣圖; 對建筑、機電設備、精裝修等專業在預制構件上的預留洞口、預埋管線、預埋件和連接件等進行設計綜合; 預制構件制作、安裝施工質量驗收要求,安裝施工的工藝、流程要求。 ★ 預制構件制作詳圖深度: 預制構件制作和使用說明,包括對材料、制作工藝、模具、質量檢驗、運輸要求、堆放存儲和安裝施工要求等的規定; 預制構件的平面和豎向布置圖,包括預制構件生產編號、布置位置和數量等內容; 預制構件模板圖、配筋圖和預埋件布置圖等; 預制夾心外墻板的連接件布置圖和計算書、保溫板排板圖等,帶飾面磚或飾面板構件的排磚圖或排板圖; 預制構件材料和配件明細表; 預制構件在制作、運輸、存儲、吊裝和安裝定位、連接施工等階段的復核計算和預設連接件、預埋件、臨時固定支撐等的設計。
構件加工詳圖是指導構件廠生產的圖紙,精細化設計是關鍵,設計品質直接影響著生產效率和施工進度。
(1)詳圖設計基于施工圖階段的構件詳圖,需符合各專業的設計內容。包括:結構配筋及構造、建筑外飾面做法、墻身詳圖、幕墻埋件、窗框節點、洞口預留、特殊節點要求。
(2)詳圖滿足精裝設計的要求,精裝提資應在詳圖繪制前穩定,精裝施工圖宜同步完成。
(3)詳圖應滿足構件廠加工工藝的要求,包括:構件尺寸調整建議、鋼筋調整建議、優化細部節點建議、材料替換需求等。
(4)詳圖應滿足施工單位的施工工藝要求,包括:施工機電管線路由的匹配、臨時支撐、現澆段螺桿(模板體系)、接縫處企口寬度、施工電梯附墻、外防護架固定、臨時加固做法、測量孔預留、吊裝埋件(配合吊裝方案)等。
在方案階段,可通過基本數據規律估算項目所需的PC構件總體積。一般普通住宅建筑混凝土的用量為0.33~0.4m3/㎡。僅采用水平構件時,預制率在10%左右,因此PC構件總體積約為0.03~0.04 m3/㎡;預制率在20%時,PC構件總體積約為0.06~0.08m3/㎡,;預制率在40%時,PC構件總體積約為0.12~0.16m3/㎡。
目前市場上裝配式建筑的專項設計咨詢工作主要有2種模式。
★ 模式一:設計院做裝配式設計咨詢顧問

(模式一不足之處)
★ 模式二:PC構件廠做裝配式設計咨詢顧問

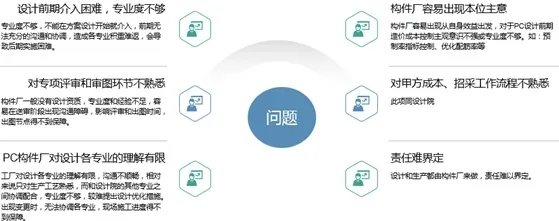

(模式二不足之處)
★ 推薦:選擇既有設計經驗又具備生產安裝經驗、且對開發商的開發流程和各階段風險較為熟悉的單位作為裝配式設計咨詢顧問單位。這樣才能有效的做到PC設計、制作和施工環節的互動以及各個專業之間的銜接。
